11月2日,路顺公司组织召开了周例会,针对上周施工进展情况和倒排工期计划完成情况进行了总结,对本周重点工作进行了安排:S205瑶鹅线要加快路基95区施工,做好质量监管,按11月18日开始进行垫层施工计划倒排工期,利用晴好天气加班加点,确保年度任务目标顺利实现;G320抓好大临设施建设工作,严格按照标准化方案执行;积极联系县指挥部解决制约施工进展的各项地方征拆问题。



11月3日,路顺公司组织全体员工进行民法典公开课学习。



11月6日,市委老干局市直机关离退休支部第一片区片长、原上饶市副市长章早彩与各市直机关离退休支部书记一行13人到弋阳县S205瑶鹅线调研国省道建设进展情况,市公路局书记杨照明、路顺公司詹钢洪、京宝路桥朱京忠等陪同调研。老书记们很关心上饶市国省道建设情况,在听取了项目建设情况汇报后,要求各参建单位抓好安全、质量、进度等各方面工作,力争项目在2021年7月1日前完工,给老区人民修一条放心路、安心路,为建党100周年献礼。

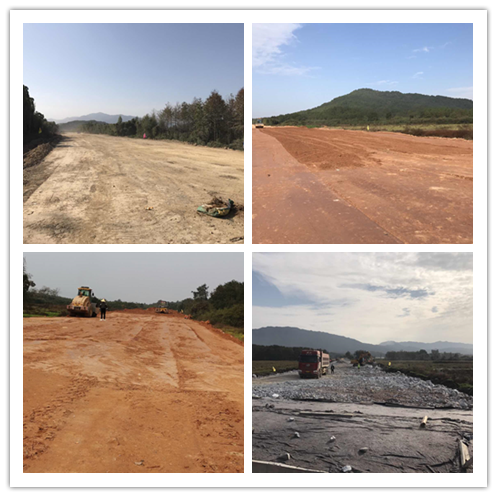

S205瑶鹅线施工剪影。



G320沪瑞线施工剪影。



本周项目进展:
一、新冠肺炎防疫工作和施工安全
一是近期全国部分地区疫情有反复,禁止全体员工去疫情高发区,坚持好各项疫情防控措施。二是做好施工现场的安全管理工作,本周未发生任何安全事故。
二、前期工作情况
1、S205瑶鹅线:本周向县财政投资评审中心提交了清单财审初稿反馈意见并申请进行复议。
2、G320沪瑞线:本周完成了服务区工可报告编制工作;跟进了清单财审复议工作。
三、施工进展情况
1、S205瑶鹅线:本周完成建安费105万元,累计完成2529万元,占总额的46%;累计完成桥梁1座,占总量的100%;累计完成盖板涵8道,占总量的100%;累计完成圆管涵24道,占总量的100%;本周垫层备料0.8万吨,累计备料3.8万吨,占总量的88%;完成土石方1.5万方,累计完成21.5万方,占总量的88%。
2、G320沪瑞线:本周完成建安费85万元,累计完成6323万元,占总额的11.6%;(一)东段(10kjingyt),本周完成圆管涵2道,累计完成6道,占总量的24%;完成路基土石方1.5万方,累计完成5.1万方,占总量的4%。(二)市政段(1.2kjingyt)基本完工;(三)西段(13kjingyt),本周完成路基土石方0.4万方,累计完成2.2万方,占总量的2%。(四)三厂建设处,完成料场基础施工。
3、S206中樟线:与实施机构复核了工程决算资料,推进了交工验收工作。
●下周工作计划:
一、防疫工作防疫工作和施工安全
一是防控意识不松懈,各项防控措施落实到位;二是抓好施工现场安全管理工作,严守安全红线。
二、前期工作
1、S205瑶鹅线:下周推进清单财审复议工作。
2、G320沪瑞线:下周推进三厂建设拌合站、钢筋加工场、预制梁场建设工作;推进服务区立项审批工作;推进清单财审复议工作。
三、项目施工
1、S205瑶鹅线:下周完成土石方1.5万方,累计完成23万方,占总量的94%。
2、G320沪瑞线:下周完成(一)东段(10kjingyt),完成路基土石方1万方,累计完成6.1万方,占总量的4.8%;完成圆管涵2道,累计完成8道,占总量的32%;(二)西段(13kjingyt),完成路基土石方0.5万方,累计完成2.7万方,占总量的2.5%。
3、S206中樟线:下周推进工程决算审批和财政审计工作。
